【施工】研究大樓建物外牆修繕防水工程施工注意事項

日期 : 2026-01-22 單位 : 總務處

研究大樓整修公告1研究大樓整修公告2研究大樓整修公告3

●「研究大樓建物外牆修繕防水工程」已於115年1月5日決標,施工廠商為昌鴻營造有限公司,監造單位為謝明諭建築師事務所。
●施工廠商暫訂於115年1月26日開始進場,工期210日曆天,期間配合天候情形與學校教學考試活動調整進場施作。
●本校研究所考試期間(115年2月5日-6日)、中正大學研究所考試期間(115年2月11日)停止施工。
●外牆敲除磁磚時將產生較大震動與噪音,請緊閉門窗降低噪音干擾及粉塵進入。暫定115年3月底前敲除完成。

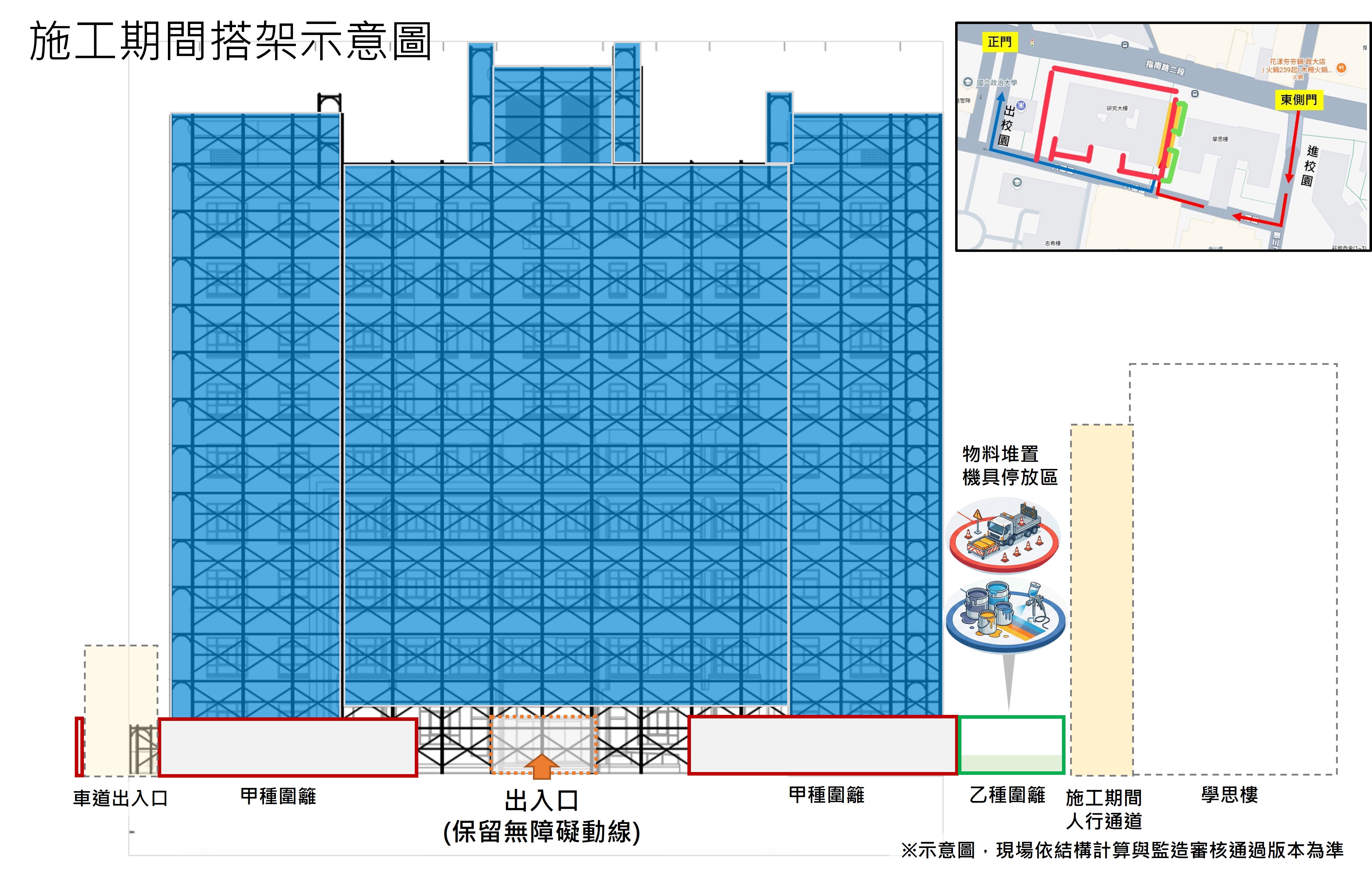

●出入口動線:施工架搭設時將保留人員無障礙出入動線,人員進出研究大樓由大門進出,封閉左側與右側小門。
●學思樓與研究大樓中央通道靠研究大樓側將作為機具材料暫置空間,並於臨學思樓側留設人行通道。
施工期間,研究大樓側之腳踏車架與公務機車停放區暫時停止使用,請相關人員於施工前自行遷移,施工期間總務處不負保管責任。
●聯絡人:總務處楊小姐,分機62132
